Massé, Saint Pierre d’Oléron

Le nouveau PLU demande aux constructeurs de nouveaux bâtiments en zone artisanale de couvrir tout ou partie de leur toiture par des panneaux photovoltaïques. C’est tout naturellement que la CDC les adresse à OSS17 pour ces installations dont le coût n’a pas été intégré au budget de construction initial. C’est ainsi que nous avons signé notre 4ème mise à disposition d’une toiture de hangar pour y installer nos panneaux photovoltaïques.

Plusieurs problèmes se sont révélés au fur et à mesure de la concrétisation du projet.

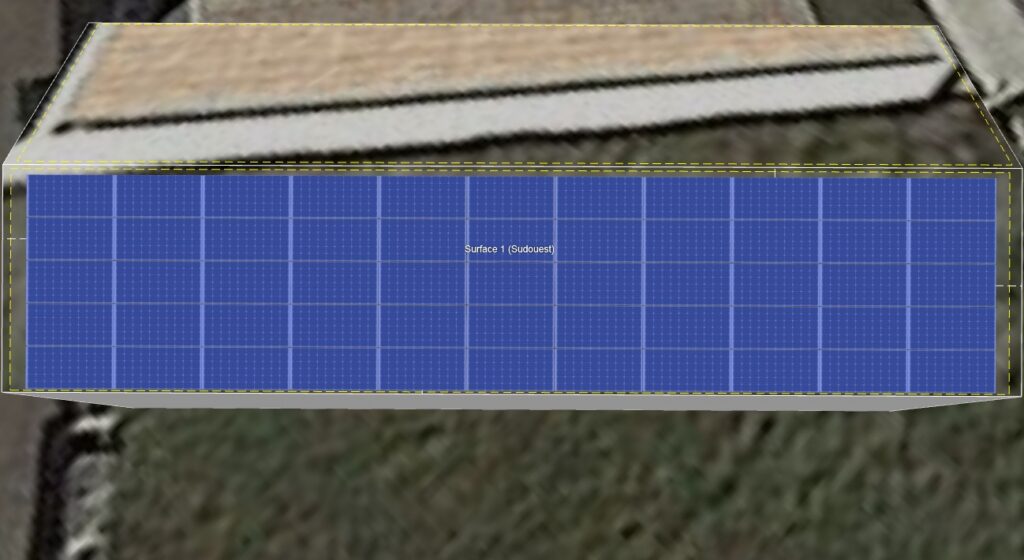

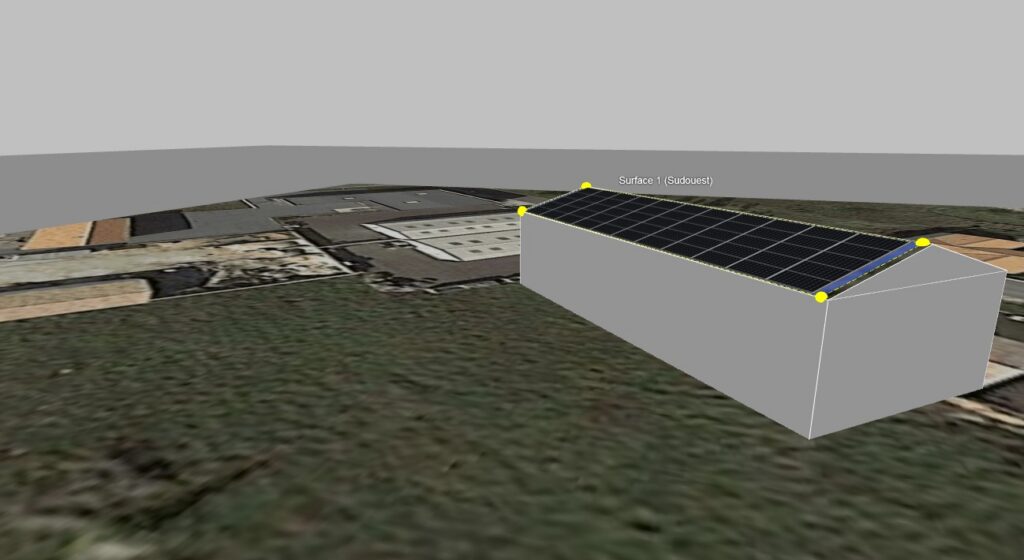

D’abord, le permis de construire ne comportait pas de plan coté : certains membres du conseil de gestion sont donc allés prendre toutes les mesures nécessaires à la préparation du projet : nombre de panneaux, orientation de ces panneaux, système de fixation et points d’ancrage des panneaux.

Comme à chaque fois, Bertrand, notre « homme ressource », a ensuite travaillé à chercher les meilleures solutions pour tous ces points et a commandé 55 panneaux qui utilisaient au mieux toute la surface de toiture disponible, en lien avec l’installateur, Solaire 17.

L’onduleur doit être posé à l’intérieur du hangar mais il est trop lourd pour être fixé sur les tôles du bâtiment. Nous avons donc fait appel à Benjamin Casimir, ferronnier de l’île, pour réaliser en 2 jours un cadre métallique suffisant pour supporter les 60kg de cet onduleur. Merci à lui pour sa réactivité.

De nouvelles surprises sont apparues au moment de la pose des panneaux : les cotes que nous avions prises n’avaient pas tenu compte de la gouttière existante et il manquait 5 cm pour installer les 5 lignes de panneaux prévues.

Par ailleurs, le bâtiment a été construit sans angle droit ce qui a obligé à décaler les lignes de panneaux après le début de leur fixation quand ce point a été découvert … Et une tempête était annoncée ! C’est avec l’aide 3 membres du conseil de gestion que 44 panneaux ont été montés sur le toit (à plus de 6m de haut !) le plus rapidement possible pour les mettre en sécurité. Entre pluie et grand vent le chantier est alors arrêté. Les panneaux restants seront momentanément stockés chez un membre de notre conseil de gestion.

Un chantier participatif avait été proposé aux membres de OSS17 qui voulaient s’impliquer et réduire les coûts de l’installation ; quelques personnes n’ont pas pu participer pour des raisons de santé mais les participants ne se sont pas bousculés … les rares présents (5 sur 2 jours) ont fait leur maximum : aide à la logistique, tirage des câbles, découpes des rails, préparation d’une petite tranchée de raccordement au compteur et ciment pour la refermer, prise de vues.

Quelques semaines après, Solaire 17 est revenu effectuer les raccordements électriques et poser un coffret de sécurité en plus de l’onduleur, ce dernier étant trop haut pour un arrêt rapide de l’installation en cas de besoin.

La centrale a été mise en service depuis le 3 juin 2022

Quelques données techniques

Nombre de panneaux photovoltaïques55
Surface totale114 m²
Marque des panneauxSunpower
ModèleSRP P3 Performance
Puissance unitaire415 Wc
Puissance de l’installation22825 Wc
Marque de l’onduleurSMA Tripower
Modèle de l’onduleur20000TL
Puissance de l’onduleur20400
Système d’intégrationOnduline
Mode d’intégrationSurimposition
Marque des fixationsKit Clickfit Evo Fibro
ETN des fixations
